Строительство газопровода-ввода к РТС "Отрадное" завершено на 50%

Об этом сообщается на портале мэра и правительства столицы.
Проектом также предусмотрена реконструкция трубопровода среднего давления на участке от Отрадной улицы до Березовой аллеи. Работы начались в октябре 2025 года, завершить их планируют этой осенью.
Газопровод длиной более 750 метров строят с применением бестраншейной технологии бурошнекового бурения и методом открытой прокладки. Закрытый способ позволяет выполнять работы без повреждения дорожного покрытия и без ограничений для автомобилистов. В результате строительство ведется с минимальной нагрузкой на инфраструктуру района.

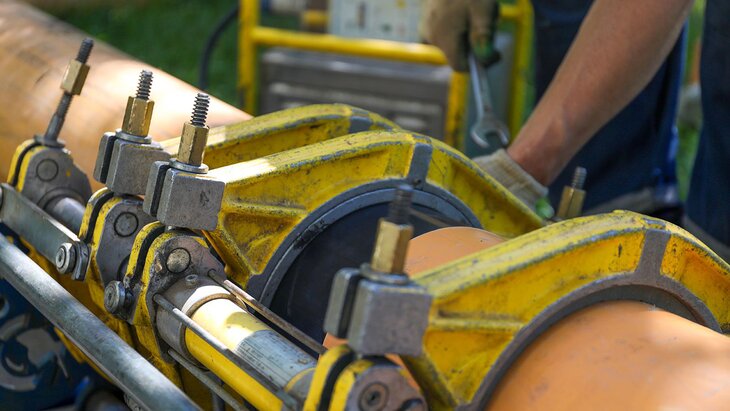

Новые инженерные коммуникации монтируют из полиэтиленовых труб. Этот материал отличается прочностью, эластичностью и долговечностью. Срок службы таких труб составит около 40 лет.
Строящийся газопровод оснастят автоматизированной системой дистанционного управления запорными устройствами, что позволит контролировать их удаленно. В случае необходимости подачу газа можно будет перекрыть в среднем за 1,5 минуты.
Реализация проекта направлена на улучшение газоснабжения РТС «Отрадное». Ввод объекта в эксплуатацию повысит надежность и безопасность инженерных сетей Северо-Восточного административного округа.
Тем временем в столице продолжается реконструкция газопровода низкого давления в районе Косино-Ухтомский. Там предстоит заменить около 2,5 километра подземных и надземных инженерных сетей. Готовность объекта оценивается в 30%, работы идут на улицах Чебоксарской, Поселковой и Розы Люксембург.
